如何在地图上分析电网接入点
查看电力基础设施、可用接入裕度及周边项目,初步评估不同接入方案。
ePowerBay 地图汇集了用于初步评估电网接入的信息。按照以下步骤了解目标区域,并筛选需要进一步研究的接入点。

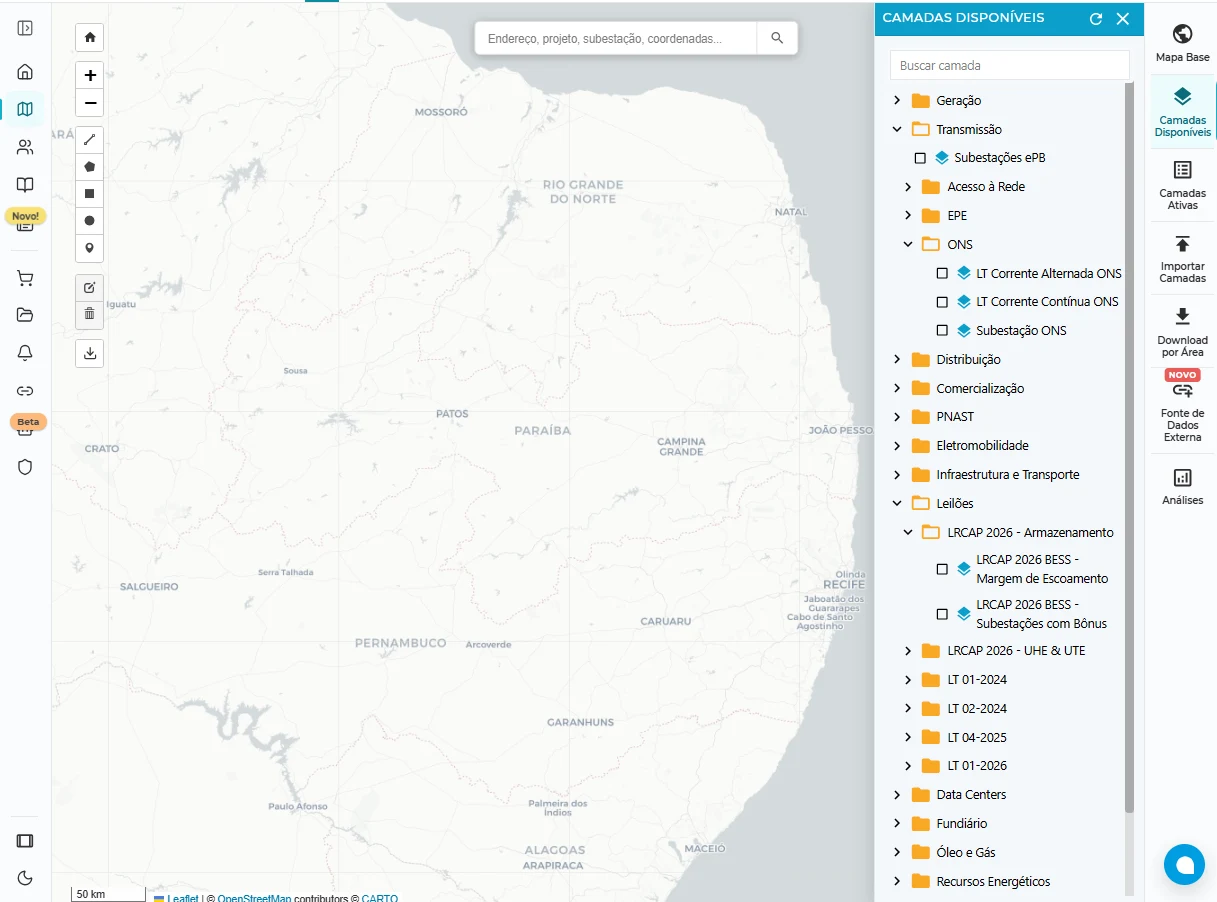

1. 定位项目和基础设施

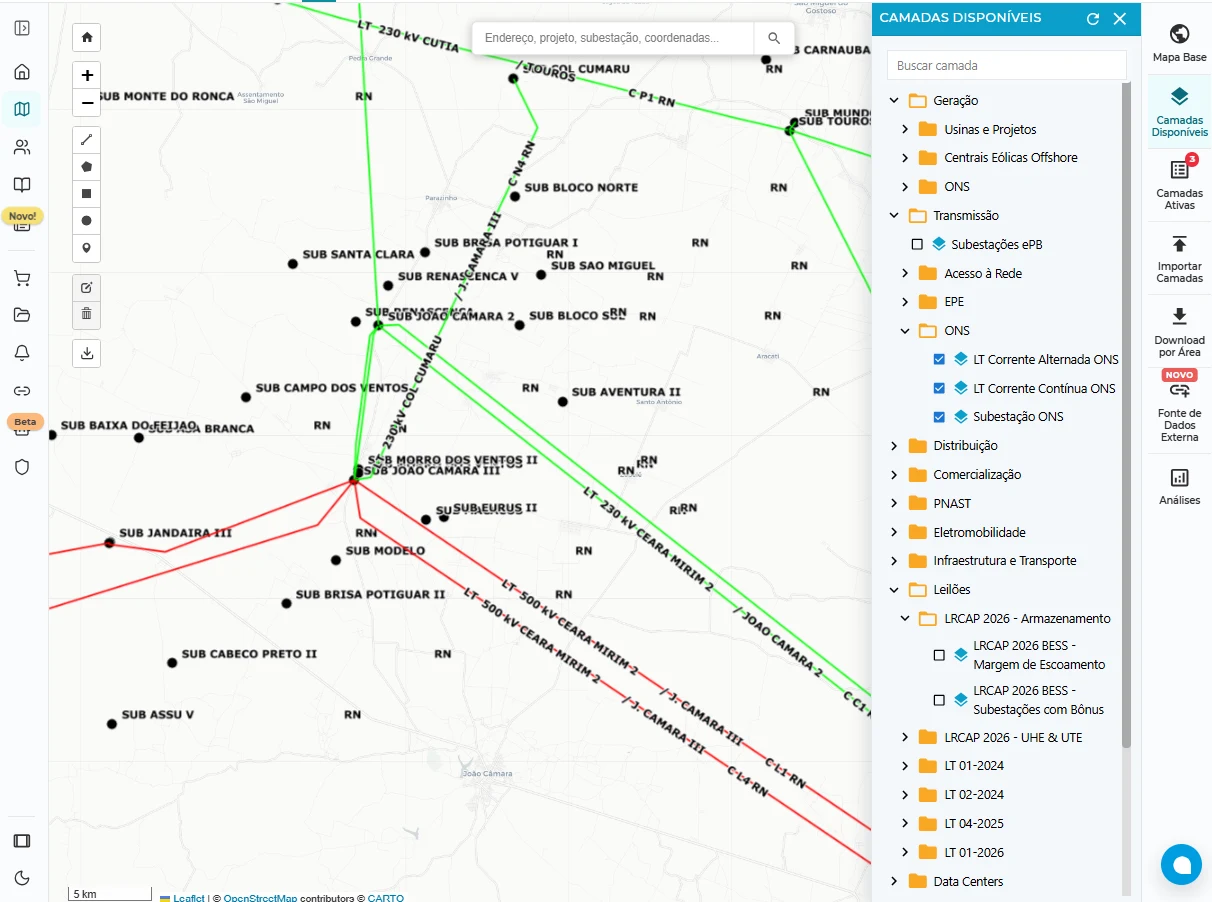

将地图定位到目标区域。在 Transmissão → ONS 中启用:
Subestação ONS
LT Corrente Alternada ONS
LT Corrente Contínua ONS,如与目标区域相关。
点击设施查看可用信息,并参考图例。地理距离有助于筛选方案,但不能决定接入的可行性。
2. 查看电网布局

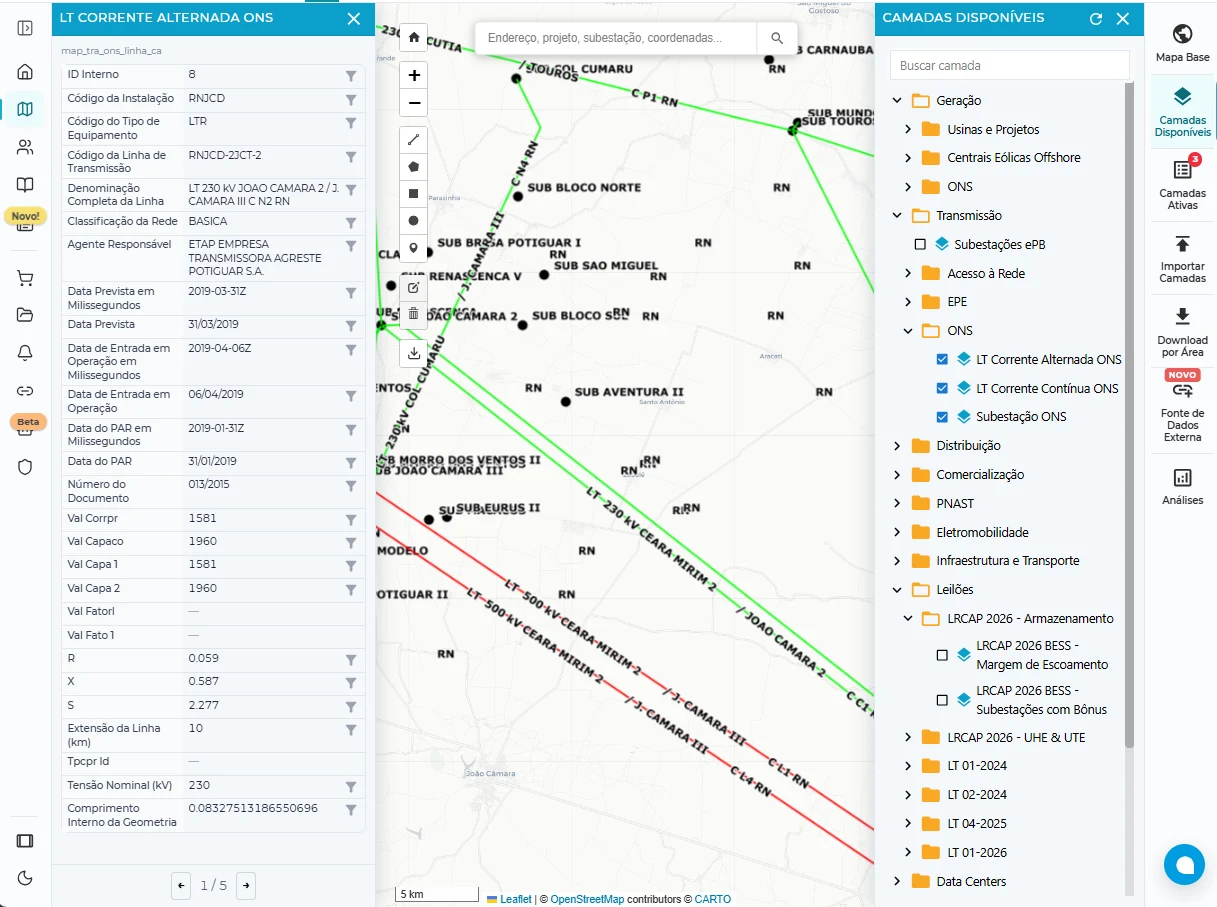

查看所分析接入点附近的线路,了解基础设施在该区域的分布,并核对可用的电压和设施标识信息。
这有助于理解各接入方案的背景。仅凭地图上的展示,无法确认可用容量或电网接入的可行性。
3. 查询可用裕度

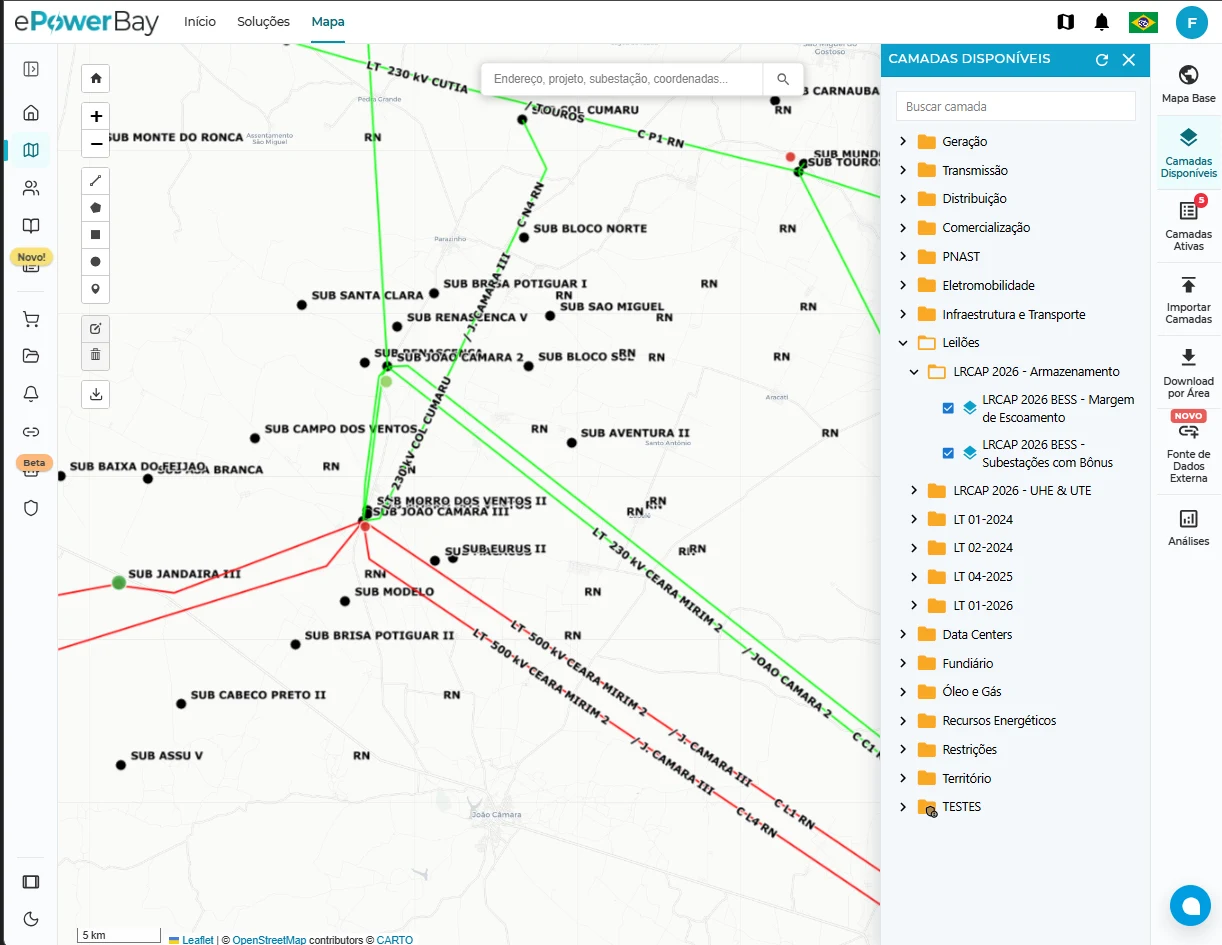

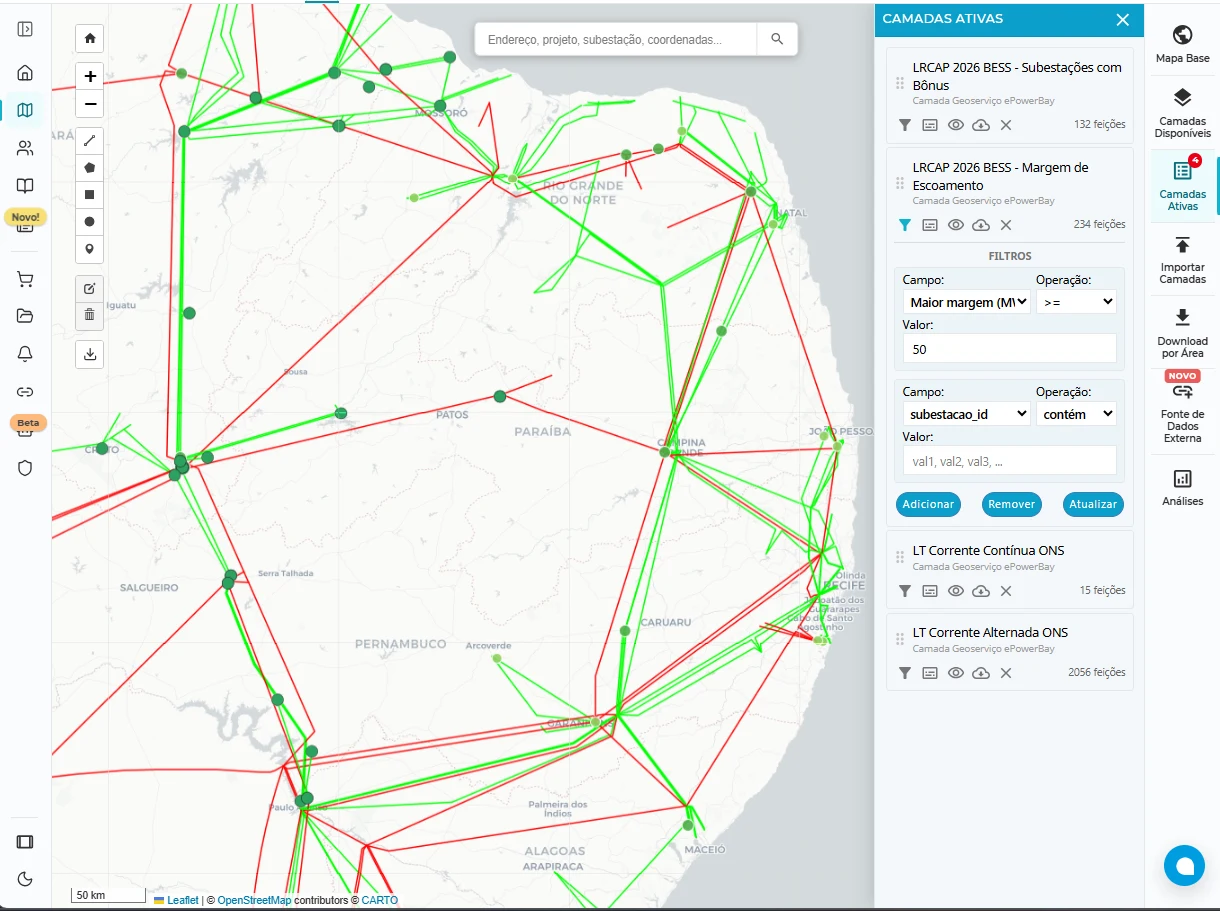

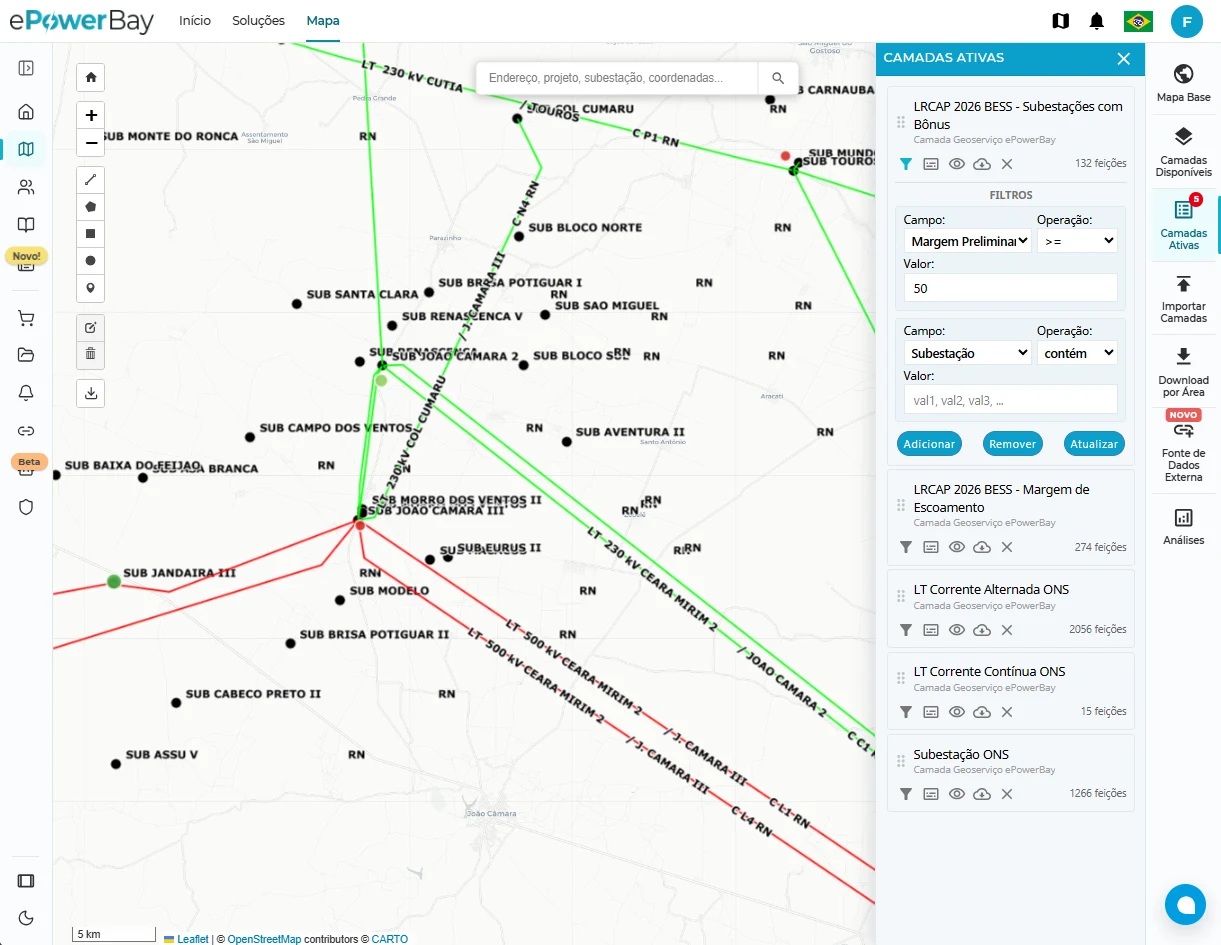

在 Leilões → LRCAP → 2026 - UHE & UTE 中,选择目标年份的 Subestações Margem 图层,可选年份为 2026 至 2031 年。
对于储能项目,使用 Leilões → LRCAP 2026 - Armazenamento → LRCAP 2026 BESS - Margem de Escoamento。
核对数值、单位、年份及研究来源。裕度仅适用于所分析的情景,并不保证所有项目都能获得电网接入。
4. 识别周边项目

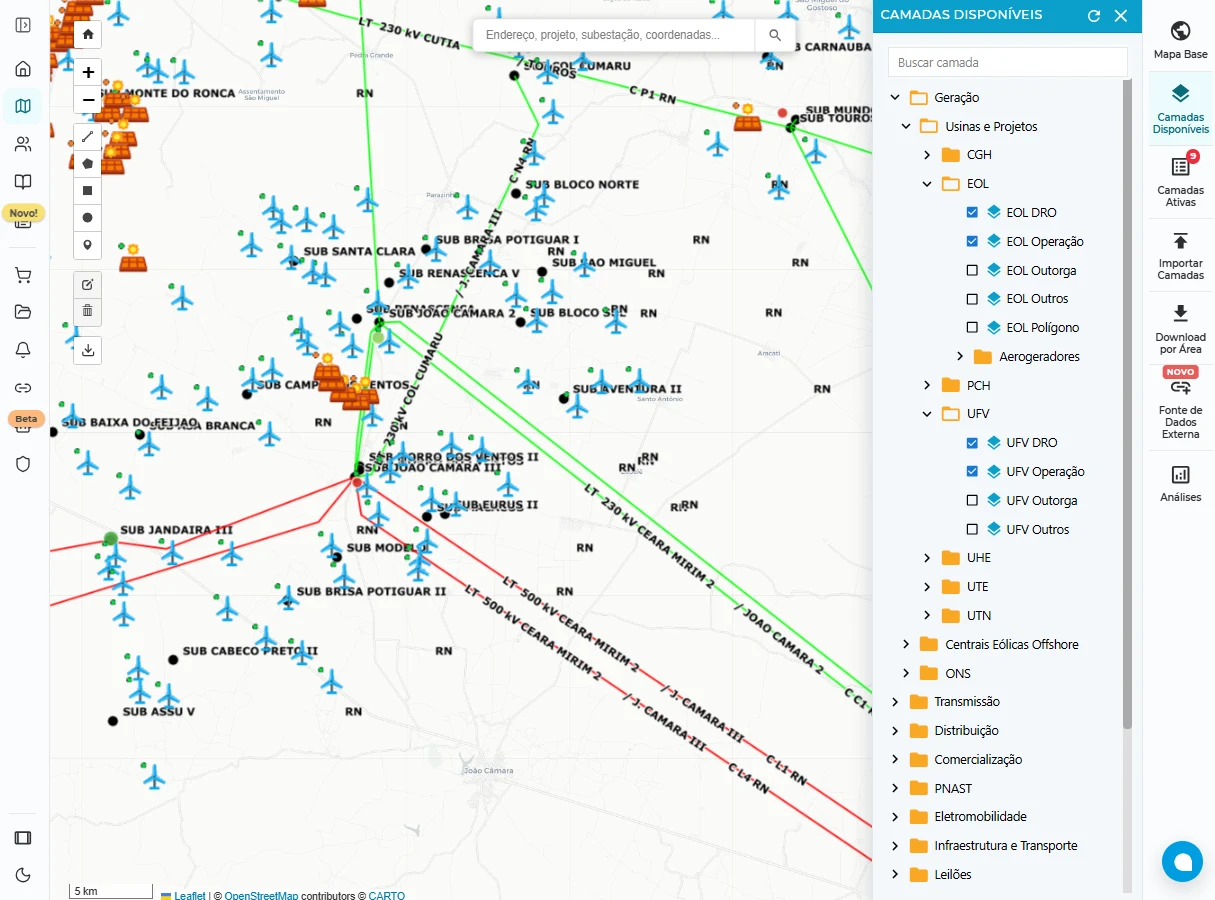

在 Geração → Projetos 中启用相关图层:
UFV: UFV Operação、UFV Outorga 和 UFV DRO。
EOL: EOL Operação、EOL Outorga 和 EOL DRO。
选择项目,查看装机容量、项目状态及其他可用信息。DRO 登记不代表已获得电网接入保障;地理位置接近也不能证明项目接入同一座变电站。
如需补充信息,请查询 Transmissão → Acesso à Rede → Fila de Acesso à Rede - ONS。
5. 比较方案并开展深入分析
为每个接入方案记录:
电力基础设施和电网布局。
裕度、年份和研究来源。
周边项目及电网接入申请。
尚待核实的信息。
比较相容情景下的数据。利用初步分析结果,确定进一步开展技术研究和接入成本评估的重点。
